Desarrollo continuo de Copper Crossing

El desarrollo continuo complementará la generación solar existente en el sitio, también se espera que presente los recursos de generación necesarios para respaldar y permitir la transición de SRP a una cartera de recursos con menos carbono.

En esta página:

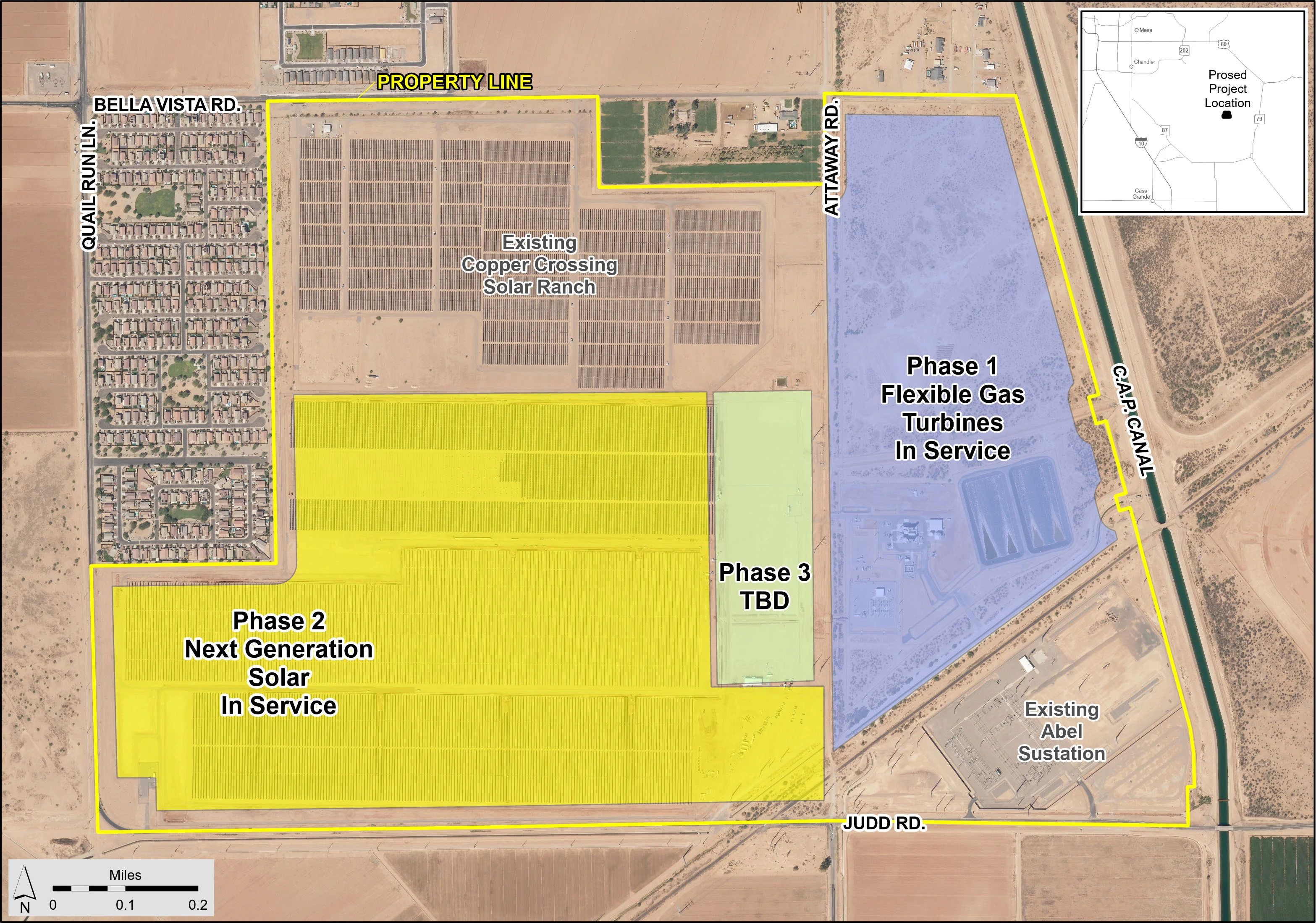

    Acerca del Centro de Energía e Investigación Copper Crossing

    SRP continúa el desarrollo y la creación del Centro de Energía e Investigación de Copper Crossing en terrenos propiedad de SRP adyacentes a la Subestación Abel existente en West Judd Road y al Rancho Solar Copper Crossing existente en West Bella Vista Road en Florence, Arizona.

    El desarrollo continuo complementará la ya existente generación solar en dicha sede, y se espera que cuente con los recursos de generación necesarios para apoyar y permitir la transición de SRP hacia una combinación de recursos más sostenible y con menos emisiones de carbono, incluida la tecnología solar avanzada, dos turbinas flexibles de gas natural con una potencia total de menos de 99 megavatios (MW) y tecnologías de almacenamiento de energía de larga duración (LDES) a pequeña escala.

    Presentación sobre Copper CrossingDocument is a PDF

    Información sobre el proyecto de la Fase I: Generación flexible de gas natural

    El 12 de septiembre, 2022, la Junta Directiva de SRP aprobó la primera fase de desarrollo continuo en la sede de Copper Crossing.

    La fase 1 consiste en la ingeniería, contratación, construcción, puesta en marcha y arranque de recursos flexibles de generación de gas natural.

    Para el verano de 2024, instalaremos dos turbinas flexibles de gas natural que generarán 99 (MW) de energía. Además de la instalación generadora, también se construirá una nueva subestación de 69 kilovoltios (kV) adyacente a la actual subestación Abel de SRP.

    Progreso de la Fase I:

    Las actividades generales de construcción de la Fase 1 comenzaron en noviembre de 2022.

    Se ha completado la fase de perforación para instalar un nuevo pozo de agua in situ.

    Se espera que las entregas de equipos continúen a lo largo de la primavera de 2024.

    La construcción de la línea de transmisión comenzó a finales de 2023.

    Las actividades de construcción continuarán in situ hasta principios del verano de 2024.

    Solicitud de permiso de aire

    El periodo de comentarios públicos de 30 días para la solicitud de permiso de aire comenzó el 26 de enero del 2023. El 27 de febrero del 2023 se llevó a cabo una audiencia pública virtual. El Distrito de Calidad del Aire del Condado de Pinal emitió un Documento de permiso de calidad del aire el 4 de mayo de 2023Document is a PDF.

    Información sobre el proyecto de la Fase II: Generación solar avanzada

    El 5 de diciembre, 2022, la Directiva de SRP aprobó la Fase II de Generación Solar Avanzada que se ubicará al Oeste de Attaway Road, en el Centro de Energía e Investigación de Copper Crossing.

    Detalles de la Fase II:

    Estamos añadiendo 55 MW de energía solar a gran escala en 270 acres de terreno propiedad de SRP. Esto generará suficiente energía libre de carbono para abastecer a unos 55,000 hogares de tamaño promedio al año.

    SRP desarrollará, operará y será propietaria de la instalación.

    El proyecto solar propuesto proporcionará energía renovable que apoyará nuestros Objetivos de Sostenibilidad 2035. 

    El proyecto está actualmente en fase de diseño, y se prevé que las actividades de construcción comiencen en el verano de 2024.

    Información sobre el proyecto de la Fase III: Proyectos piloto de almacenamiento de energía de larga duración

    El Consejo de Administración de SRP ha aprobado una Fase III en el Centro de Energía e Investigación Copper Crossing de SRP que incluirá la instalación de un proyectos piloto de almacenamiento de energía de larga duración.

    Detalles de la Fase III:

    El primer proyecto se llama Desert Blume y utilizará baterías fabricadas por CMBlu Energy, con sede en EE. UU. y Alemania.

    La tecnología de CMBlu utiliza materiales no inflamables y se espera que tenga una vida más larga que las típicas baterías de iones de litio, un factor importante para las aplicaciones de servicios públicos de larga duración.

    Estas baterías apoyan la investigación en curso sobre el desarrollo del almacenamiento de energía de larga duración.

    SRP seleccionó esta prometedora tecnología a partir de un proceso de licitación que buscaba alternativas a las baterías de iones de litio con una duración de 10 horas para permitir el almacenamiento de energía solar diurna para su uso nocturno.   

    Se espera que este proyecto almacene energía suficiente para abastecer a 1,125 hogares durante 10 horas.

    SRP está trabajando con el Instituto de Investigación de la Energía Eléctrica (EPRI) para evaluar el rendimiento de estos proyectos piloto y utilizará los resultados para tomar decisiones que ayuden a cumplir nuestros Objetivos de Sostenibilidad 2035.

    Calendario previsto del proyecto Desert Blume 

    • Principios de 2025 - inicio de la construcción 
    • Finales de 2025 - el proyecto está terminado y en línea



    Comunicado de prensa - Salt River Project y CMBlu Energy anuncian el lanzamiento de un innovador proyecto de almacenamiento de energía de larga duración

    El 26 de junio de 2024, SRP publicó una Solicitud de Propuesta (RFP) para un segundo proyecto de almacenamiento de energía de larga duración en Copper Crossing, con una fecha prevista de puesta en línea no posterior a 2028. SRP busca proyectos con una capacidad de 5 MW y una duración de 10 horas.

    Comunicado de prensa - SRP publica una RFP para proyectos de almacenamiento de energía de larga duración (en inglés).
