Proyecto de transmisión Honor-Pico 69 kV
SRP apoya el desarrollo económico a largo plazo de las comunidades a las que sirve, proporcionando energía fiable a sus clientes.
En esta página:
Necesidad y beneficio del proyecto
Para satisfacer la creciente demanda de energía de tu comunidad, SRP tiene previsto construir una nueva infraestructura que mejore la fiabilidad para los clientes actuales y apoyar los desarrollos nuevos y en expansión de esta zona. Este proyecto se integrará en el sistema existente, lo que aportará mayor fiabilidad y reducirá la probabilidad de interrupciones del suministro eléctrico, además de apoyar el crecimiento económico previsto para esta región. Crear ahora la infraestructura ampliada permitirá que esta zona sea más atractiva para nuevas empresas y promotores residenciales, a la vez que proporcionamos electricidad fiable a nuestros clientes actuales.
El Proyecto consiste en la construcción de una nueva línea de transmisión de 69 kV que conectará el actual Centro de Conmutación de Honor, situado cerca de la calle 36 y la carretera McDowell, con la Subestación de Pico, situada cerca de la calle 52 y la carretera McDowell. La red de transmisión de líneas eléctricas de 69 kV sirve de columna vertebral del sistema eléctrico vecinal de SRP. Estas líneas interconectan las subestaciones locales y los Centros (similares a una subestación pero sin transformadores), proporcionando redundancia y fiabilidad al sistema. Desde estas instalaciones, los 69 kV pueden utilizarse directamente o convertirse a 12 kV para suministrar energía a hogares, escuelas y empresas.
Cronograma de construcción
Se prevé que la construcción de la línea comience en el otoño/invierno de 2025 y esté en servicio en febrero de 2026.
Proceso de selección de rutas

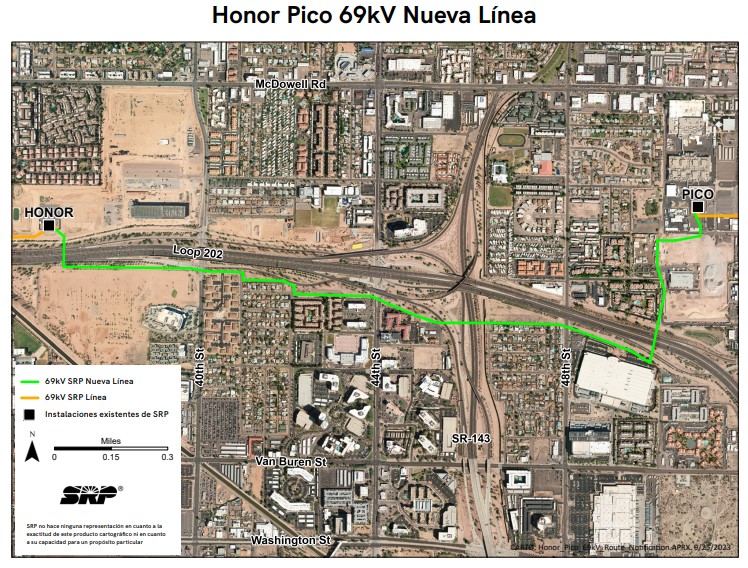

Los ingenieros de SRP tuvieron en cuenta diversos factores en el proceso de selección de la ruta, como las necesidades eléctricas futuras, la seguridad, la viabilidad de la construcción, la capacidad de mantenimiento y el costo. La ruta de la línea que se muestra en el siguiente mapa se seleccionó tras un estudio de ruta de la línea que consideró múltiples rutas alternativas.
Estructuras de postes

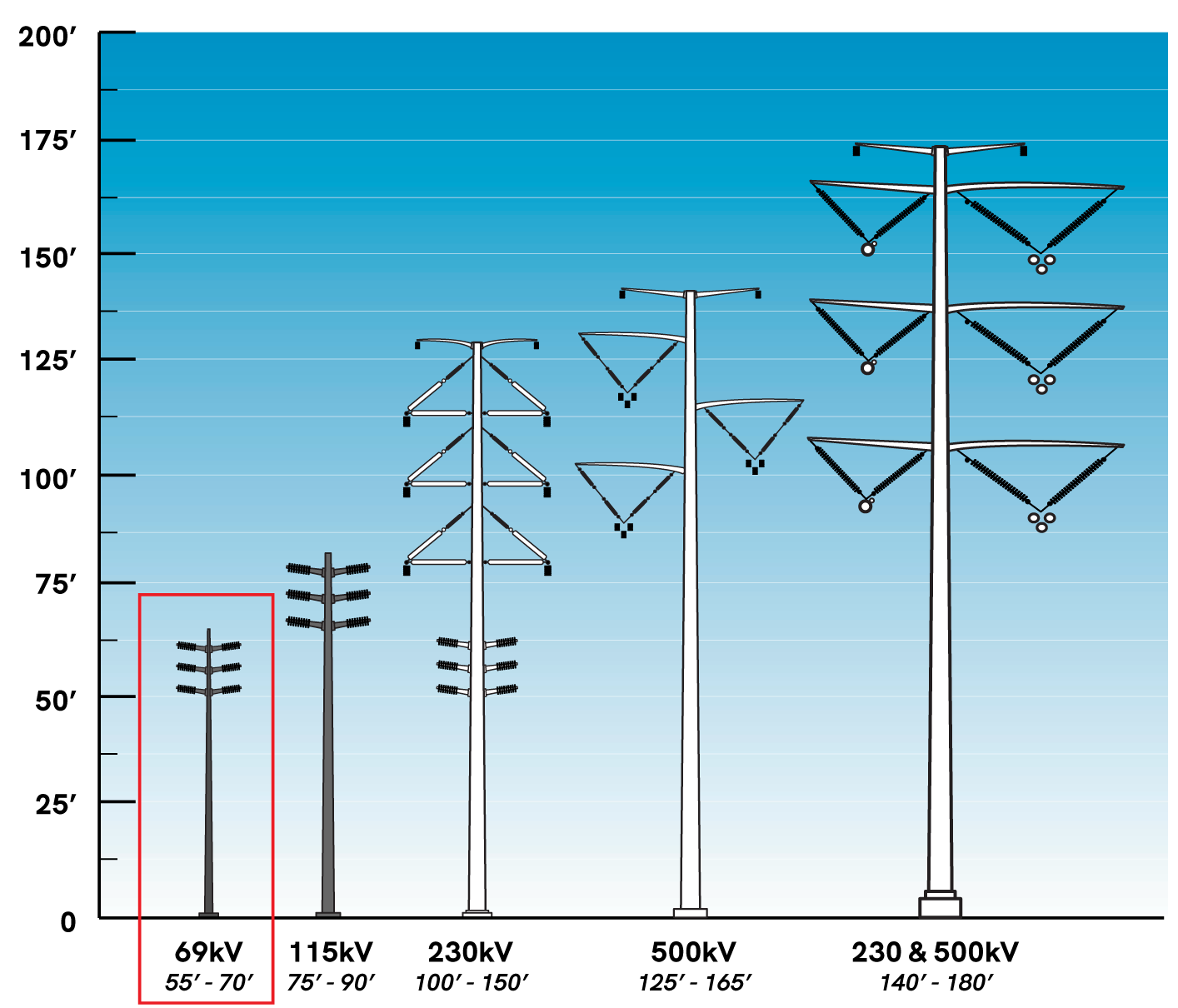

El poste típico de 69 kV tiene una altura aproximada de 55 a 70 pies.
A continuación se muestran los tipos de postes que puedes ver instalados en este proyecto. Haz clic en una imagen para ampliarla.

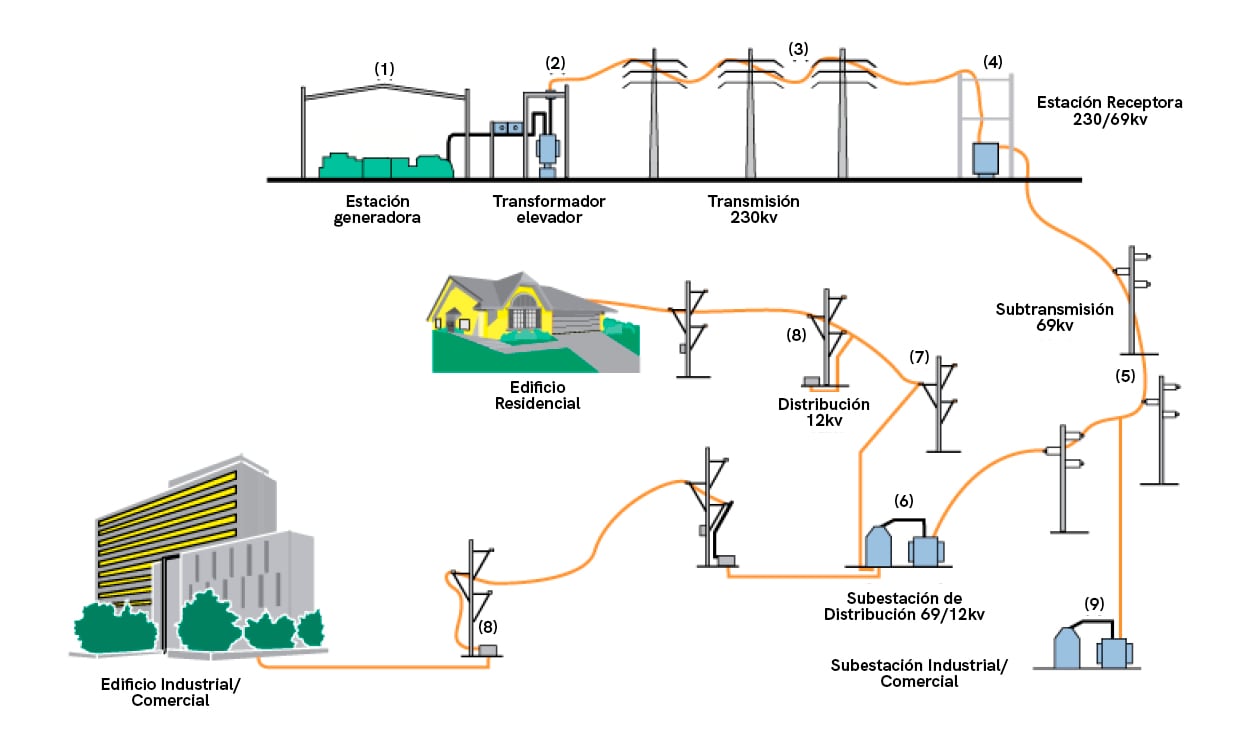

Como te llega la electricidad
Difusión pública
SRP se esfuerza por notificar con anticipación a nuestras comunidades de las mejoras en la infraestructura. Los clientes y los propietarios a lo largo de la ruta serán notificados antes de la construcción. En este momento, prevemos que las obras comiencen en septiembre de 2024 y que la nueva línea esté en servicio en diciembre de 2024.
Contáctanos
Si tienes alguna pregunta, llama al (602) 236-0308 o envía un email a 69kv@srpnet.com.
Preguntas frecuentes
El nuevo desarrollo de la zona aumentará la carga total del sistema. Aumentando la capacidad ahora, SRP puede adelantarse al crecimiento potencial y estar preparada para responder a los cortes de suministro a tiempo. Esta ampliación aumentará la fiabilidad general y reducirá el tiempo total de respuesta a los apagones.
SRP construirá una línea de transmisión de 69 kV entre el Centro de Conmutación de Honor y la Subestación de Pico. Los postes serán de abeto Douglas o de acero envejecido, lo que permitirá que se integren en el paisaje local. Se construirán entre 55 y 70 postes nuevos. Con la excepción de los tres cruces de autopista necesarios para este proyecto, los postes tendrán normalmente una altura de entre 65 y 75 pies y estarán separados entre 250 y 350 pies.
SRP es históricamente una empresa de tendido eléctrico aéreo, lo que mantiene las tarifas bajas para nuestros clientes. Además, la construcción estándar de líneas eléctricas es elevada. Los promotores suelen enterrar las líneas de distribución de 12 kV existentes y construir la nueva infraestructura eléctrica bajo tierra. Esos costos corren a cargo de los promotores y suelen ser de $1 millón por milla.
SRP no suele subterranizar las líneas de 69 kV debido al tiempo y los gastos que conlleva enterrar y mantener líneas de esta magnitud. Soterrar una línea eléctrica de 69 kV cuesta unos $3.5 millones por milla y circuito. Eso es 10 veces el costo de la construcción aérea. Sin embargo, los costos futuros de los proyectos subterráneos de 69 kV son difíciles de predecir debido al rápido aumento de los costos en petróleo y cobre, dos componentes clave del cable subterráneo. Nuestras líneas de 69 kV atraviesan barrios por todo el Valle; enterrar todas sería muy costoso y afectaría sustancialmente a los precios de la electricidad de nuestros clientes.
En todos los casos en que SRP ha ubicado circuitos de transmisión subterráneos, el diferencial de costo fue financiado por un tercero por motivos de seguridad, como la proximidad de una línea a un aeropuerto.
Una subestación es una instalación que convierte un voltaje más alto de electricidad en un voltaje más bajo (o viceversa) mediante el uso de uno o más transformadores de potencia. Similar a un patio de maniobras, una subestación también supervisa y protege cada circuito (incluidos los circuitos de distribución) y proporciona control operativo para garantizar que el sistema es seguro, fiable y se puede mantener.
Un centro de distribución es un tipo de instalación de subestación que conecta dos o más circuitos de transmisión de la misma tensión (por lo que no se necesitan transformadores). El centro de distribución supervisa y protege cada circuito de alta tensión y proporciona control operativo para garantizar que el sistema sea seguro, fiable y mantenible.
Los costos de este proyecto están incluidos en nuestra base tarifaria, que se reevalúa cada vez que SRP pasa por un proceso de precios. No creemos que el costo de esta línea tenga un impacto significativo en las tarifas.
SRP es una organización comunitaria sin fines de lucro. Tomamos decisiones en interés de nuestros clientes y de las comunidades a las que servimos. No tenemos accionistas ni pagamos dividendos. Los ingresos generados por la venta de electricidad se reinvierten en la empresa para ayudar a mantener los precios de SRP entre los más bajos del Suroeste.
El ruido audible de las líneas de transmisión se caracteriza por tonos crepitantes de baja frecuencia, que se describen mejor como zumbidos. Actualmente hay varias líneas de transmisión de alta tensión junto al terreno de la propiedad. Dependiendo de la ubicación exacta, el ruido podría variar ligeramente del ruido asociado a la infraestructura eléctrica existente.
Se diseñará la línea y luego se identificarán los derechos de acceso específicos y necesarios. La anchura típica de los derechos de acceso a la propiedad de otros para una línea de transmisión de 69 kV oscila entre 30 y 40 pies.
Hay muchas variables a tener en cuenta en el proceso de valoración. Cada propiedad es diferente. Un evaluador tendría que tener en cuenta los criterios de la propiedad (por ejemplo, tamaño, zonificación, ubicación, proximidad a las principales arterias). En el proceso de valoración, el evaluador también tendría en cuenta las condiciones actuales del mercado de la zona y sus servicios exclusivos (por ejemplo, la calidad de las escuelas, la disponibilidad de tiendas, restaurantes, parques y otros servicios recreativos, la facilidad de acceso por autopistas y calles locales).
En general, las líneas de transmisión no se considerarían un factor material en la determinación del valor de las propiedades. Dado el número de variables que hay que evaluar en el proceso de valoración, sería inexacto y engañoso dar una respuesta específica sobre el valor de una propiedad concreta sin una valoración.
