Proyecto de Huckleberry

SRP apoya el desarrollo económico a largo plazo de las comunidades a las que sirve, proporcionando energía fiable a sus clientes.

Acerca del proyecto

El 16 de agosto del 2022, la Comisión de Corporaciones de Arizona (ACC) votó por unanimidad la aprobación de un Certificado de Compatibilidad Ambiental (CEC) para el Proyecto Huckleberry. Este proyecto permitirá a SRP construir una línea de transmisión de 230 kilovoltios (kV) de media milla y una subestación de 230 kV para suministrar energía al nuevo centro de datos Meta, ubicado en Mesa, Arizona.

SRP ha recibido una solicitud para suministrar energía a un nuevo centro de datos para Meta situado en Mesa, Arizona. Este proyecto requerirá que SRP construya una línea de transmisión de 230 kV de aproximadamente media milla y una subestación para dar servicio al centro de datos situado en la esquina sureste de las carreteras Elliot y Ellsworth. El centro de datos continúa el crecimiento de la zona de Phoenix en el sector tecnológico y se espera se creen aproximadamente 100 puestos de trabajo de alta remuneración cuando esté terminado y alrededor de 1, 500 puestos de trabajo durante su construcción. SRP apoya el desarrollo económico a largo plazo en las comunidades a las que sirve, proporcionando energía fiable a sus clientes.

Estamos notificando a clientes, propietarios y a las partes interesadas sobre el proyecto propuesto.

SRP está preparando una solicitud para obtener un Certificado de Compatibilidad Ambiental (Conocido en inglés como Certificate of Environmental Compatibility, CEC) que se presentará ante la Comisión de Corporaciones de Arizona (Arizona Corporation Commission, ACC). El proceso de CEC incluye audiencias públicas con el Comité de Ubicación de Centrales Eléctricas (Arizona Power Plant) y Líneas de Transmisión de Arizona (Transmission Line Siting Committee) antes de solicitar la aprobación final de la ACC. La audiencia ante el Comité de Ubicación de Líneas tendrán lugar a finales de junio del 2022. Este sitio web se actualizará cuando se confirmen las fechas y el lugar.

¿Por qué es necesario este proyecto?

El 12 de agosto del 2021, Meta anunció un plan de desarrollo para su centro de datos en la ciudad de Mesa, Arizona. El centro de datos está situado en una parcela de 389 acres en la esquina sureste de las carreteras Elliot y Ellsworth.

Se espera que el centro de datos de Mesa cree aproximadamente 100 puestos de trabajo permanentes de alta tecnología y de salarios elevados, al igual alrededor de 1,500 puestos de trabajo durante su construcción. El desarrollo representa una continuación del crecimiento del sector tecnológico en Arizona, especialmente del crecimiento de los centros de datos, en el que el área de Phoenix se ha situado recientemente en segundo lugar a nivel nacional.

El plan de desarrollo representa una continuación del crecimiento en el sector tecnológico de Arizona, especialmente en el continuo crecimiento de centros de datos, en el que recientemente el área de Phoenix se ha situado en segundo lugar a nivel nacional.

SRP apoya el desarrollo económico a largo plazo de las comunidades a las que sirve, proporcionando energía fiable a sus clientes. El Centro de Datos de la Mesa y otros clientes empresariales de la zona precisan que SRP proporcione energía fiable para apoyar su continuo crecimiento. SRP atiende la carga eléctrica de la zona mediante una red de líneas de 69kV que se conectan a tres estaciones cercanas de 230kV situadas en la ciudad de Mesa y el Pueblo de Gilbert. La conexión del Centro de Datos de Mesa directamente al sistema de 230kV de SRP satisface las necesidades de fiabilidad del cliente que, a su vez, equilibra la demanda en el resto de la red de 69kV de SRP.

Para cumplir con la fecha de servicio al cliente para diciembre del 2022, SRP brindará servicio al centro de datos de Mesa desde el sistema 69 kV y construirá el nuevo Patio de control 69 kV, Prickly Pear. Para satisfacer los requisitos adecuados de fiabilidad y calidad de energía a Meta, el proyecto Huckleberry conectará el centro de datos al sistema de transmisión de SRP 230 kV. Con el Patio de control 69 kV de Prickly Pear, SRP pretende construir dos circuitos de transmisión de 230 kV para el centro de datos de Mesa antes de abril del 2024. Al utilizar la existente infraestructura de 69kV para satisfacer la solicitud de programación inicial de Meta, la cantidad de nuevos circuitos de transmisión de 230kV necesarios se reduce de tres a dos. Como principal beneficiario del Proyecto Huckleberry, Meta está financiando el costo de la infraestructura eléctrica de SRP, necesaria para dar servicio al centro de datos de Mesa.

Calendario de construcción

  • Construcción de la Subestación Prickly Pear y de la Línea de Transmisión de 230 kV: Febrero del 2023
  • Puesta en servicio de la Subestación Prickly Pear y de la Línea de Transmisión de 230 kV: Mayo del 2024

Mapa del proyecto

Zona de Estudio del Proyecto

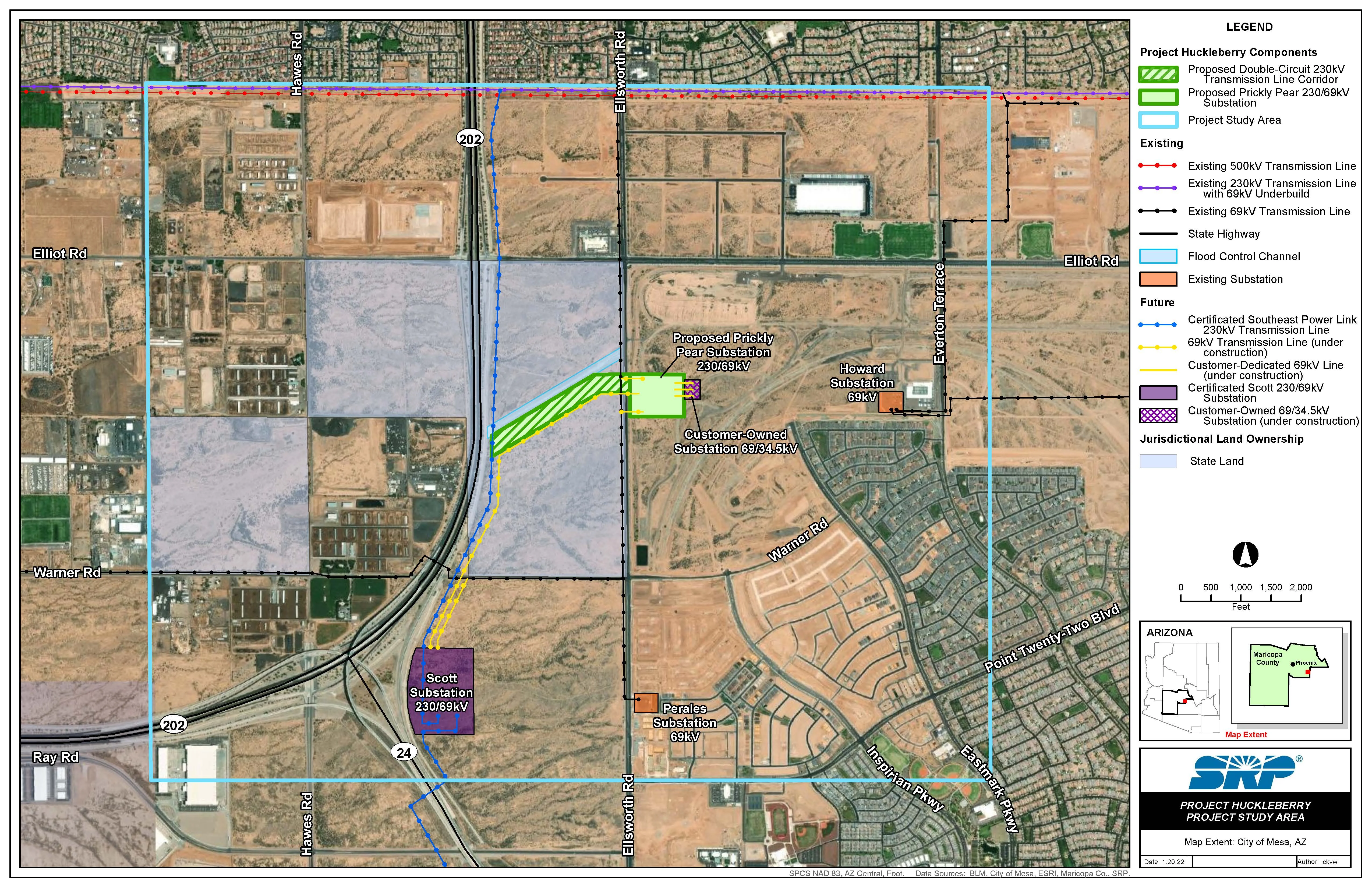

A continuación se muestra un mapa con los componentes del proyecto Huckleberry para los que SRP solicita un Certificado de Compatibilidad Ambiental (CCA). Tenga en cuenta que esta es el área de estudio total, que incluye la construcción existente y el plan para la infraestructura de SRP, así como las instalaciones propiedad de los clientes que no están incluidos en la solicitud de CEC.

Detalles: Mapa del Proyecto

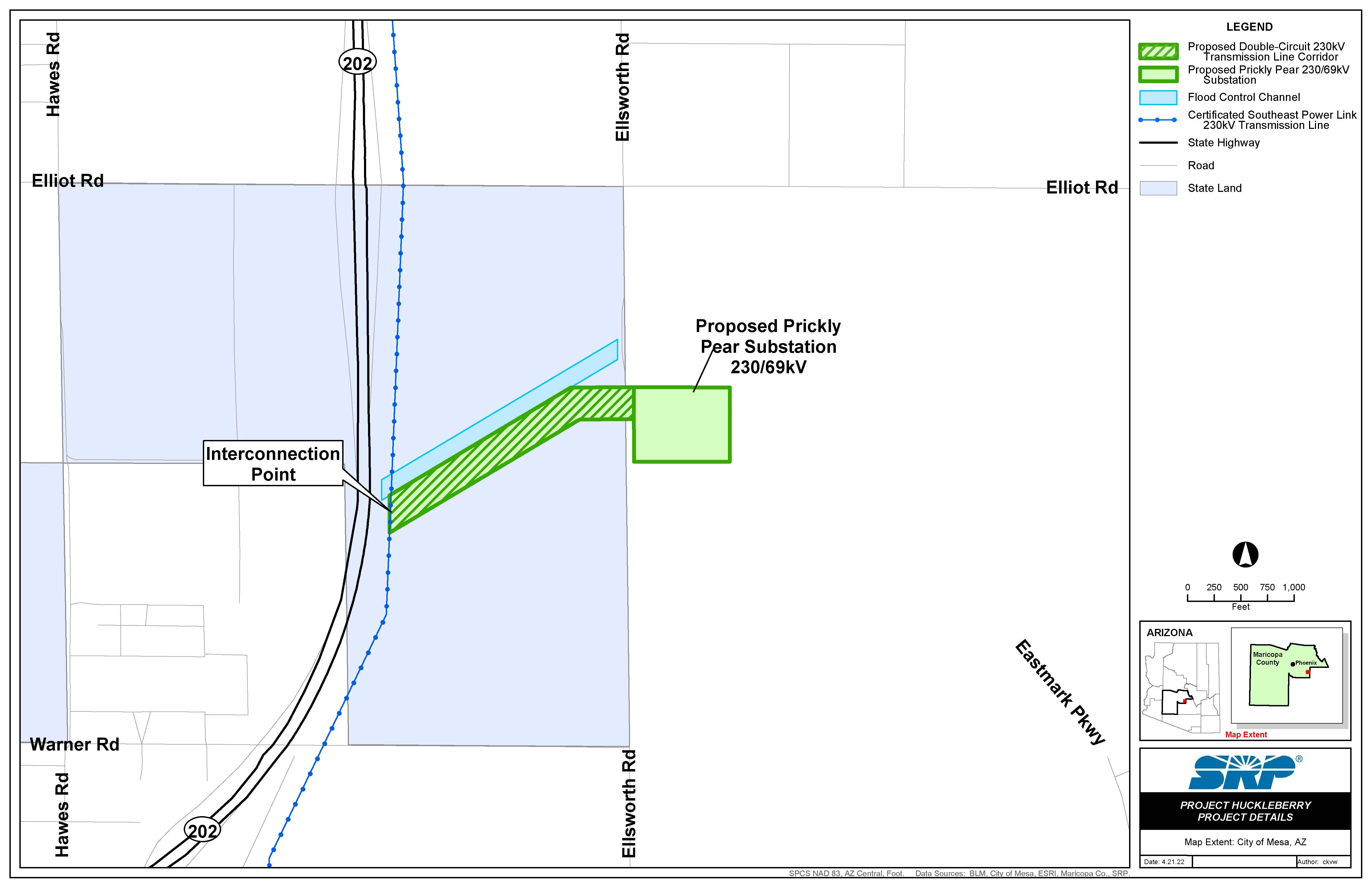

El mapa de abajo indica (en verde) la línea de transmisión de aproximadamente media milla y la subestación en la que SRP está buscando la aprobación de la CEC.

Detalles: Mapa 2 del Proyecto

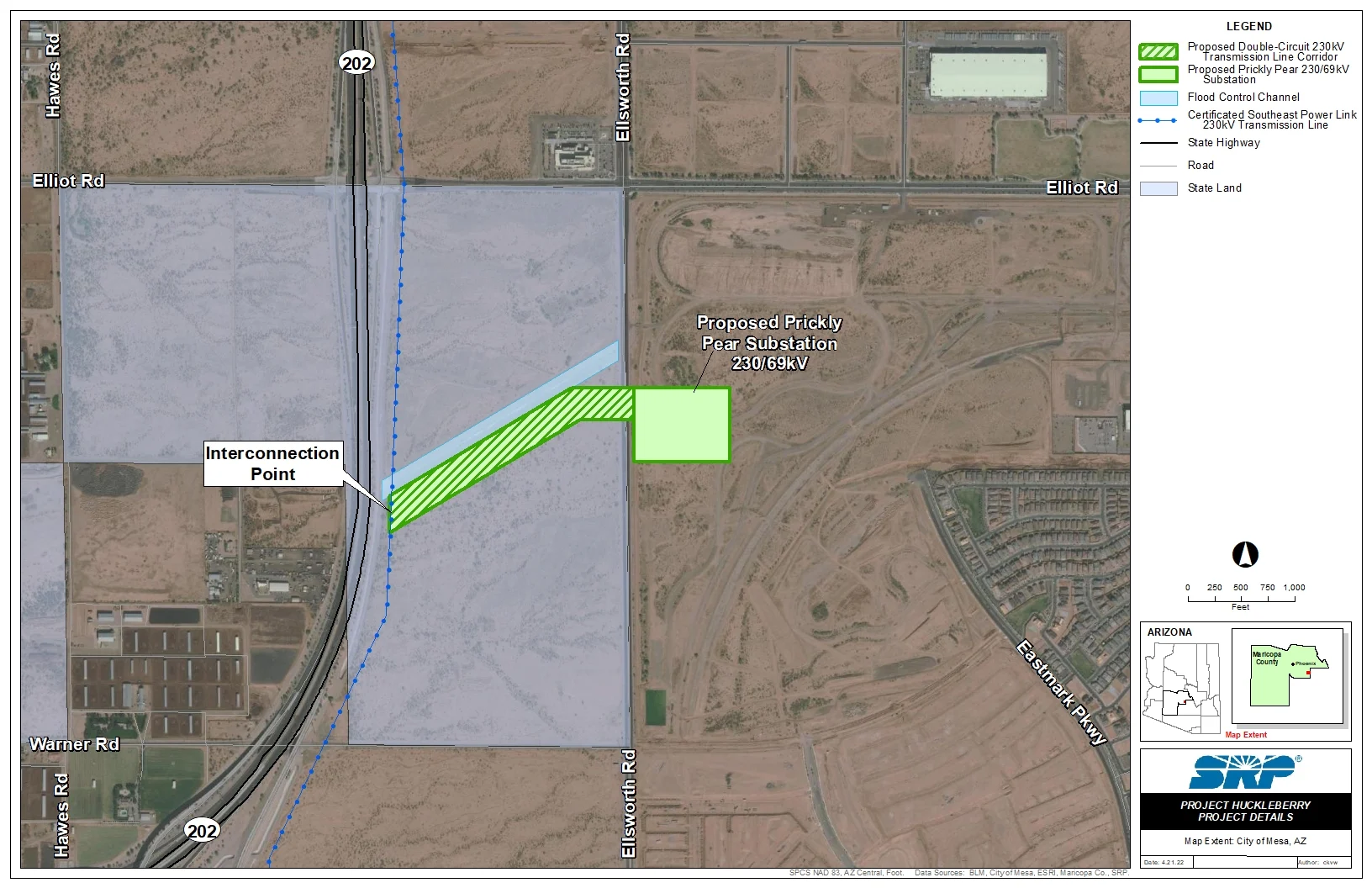

Este mapa proporciona los mismos detalles (en verde) que son los únicos componentes que SRP busca la aprobación de CEC, pero mostrándose en una imagen aérea de satélite.

Tipos de estructuras de líneas de transmisión

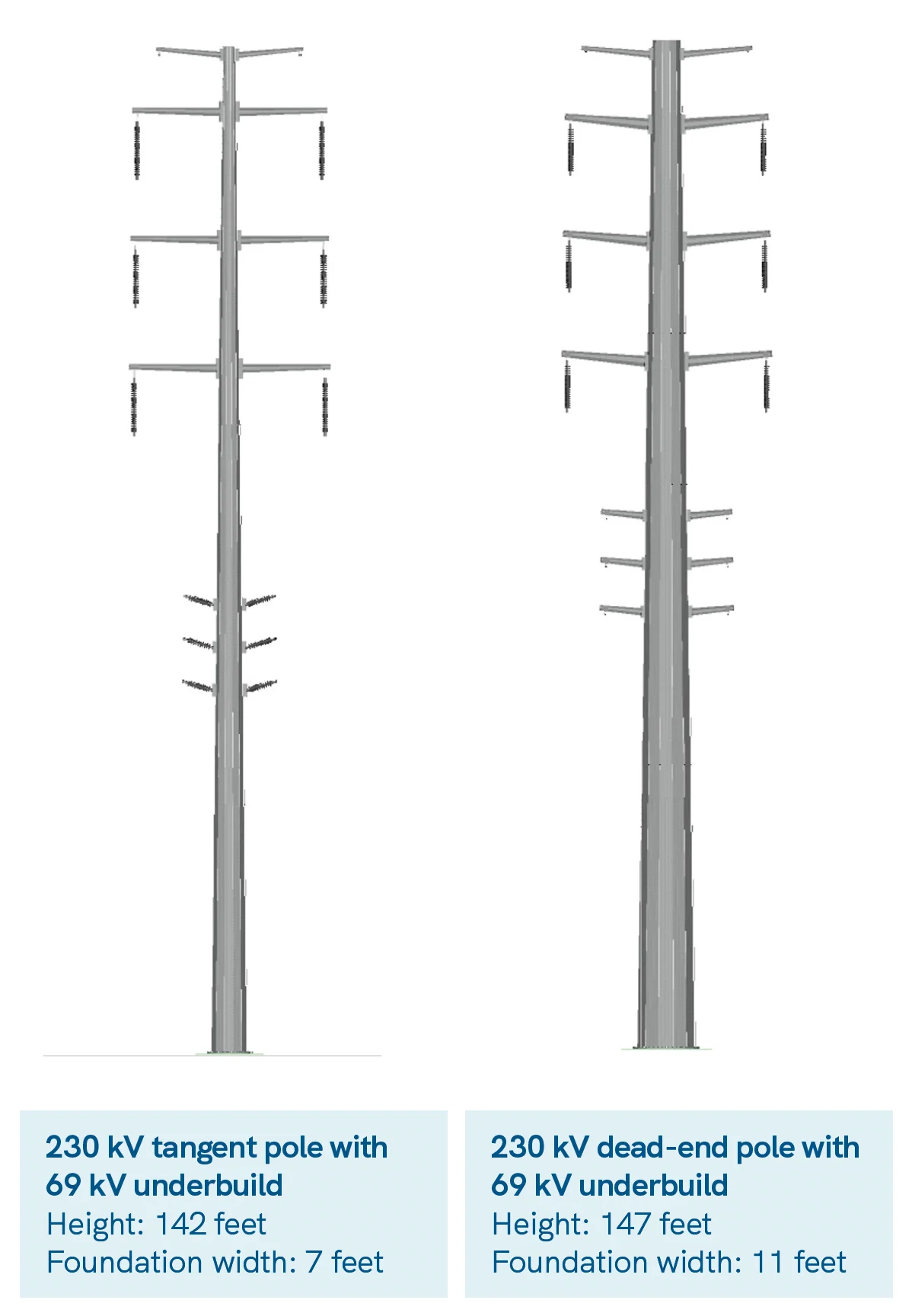

A continuación se indican los tipos de estructuras de transmisión que se utilizarán para el proyecto.

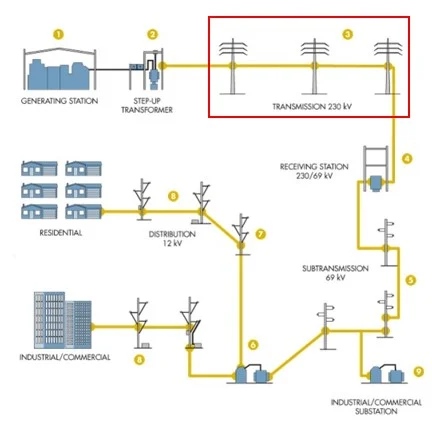

Cómo te llega la electricidad

Contáctanos

Para preguntas sobre el proyecto, contáctanos o llama al (602) 236-2872.
